NHỊP SỐNG THI CÔNG HẤP DẪN TẠI CÔNG TRƯỜNG NHỮNG NGÀY GIỮA THÁNG 7

NHỊP SỐNG THI CÔNG HẤP DẪN TẠI CÔNG TRƯỜNG NHỮNG NGÀY GIỮA THÁNG 7

32 lượt xemCập nhật 22/7/2026

Bất chấp thời tiết và thách thức địa hình, không khí lao động tại dự án Cụm công nghiệp Đăk Đoa 2 vẫn đang diễn ra vô cùng khẩn trương và tập trung cao độ!

Tính đến trưa nay (22/07/2026), công tác giải phóng mặt bằng – trọng tâm là hạng mục cắt hạ và xử lý cây cao su – đang được Nhà thầu phối hợp cùng Ban Quản lý Dự án triển khai đồng bộ.

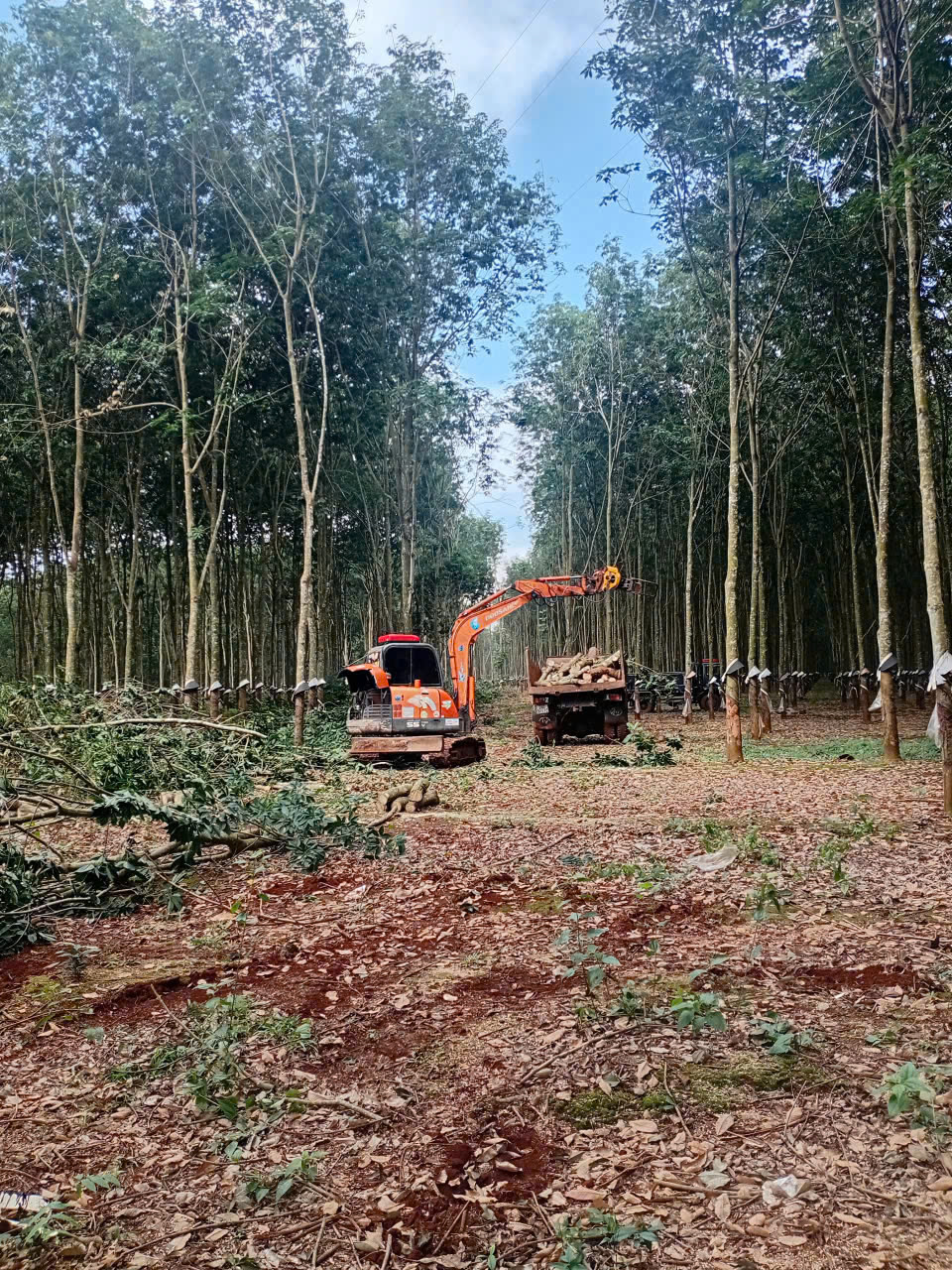

🚜 Huy động tối đa nguồn lực & cơ giới hóa: Để đảm bảo tiến độ đề ra, hàng loạt máy móc chuyên dụng và lực lượng nhân sự đã được đưa vào vị trí chiến đấu:

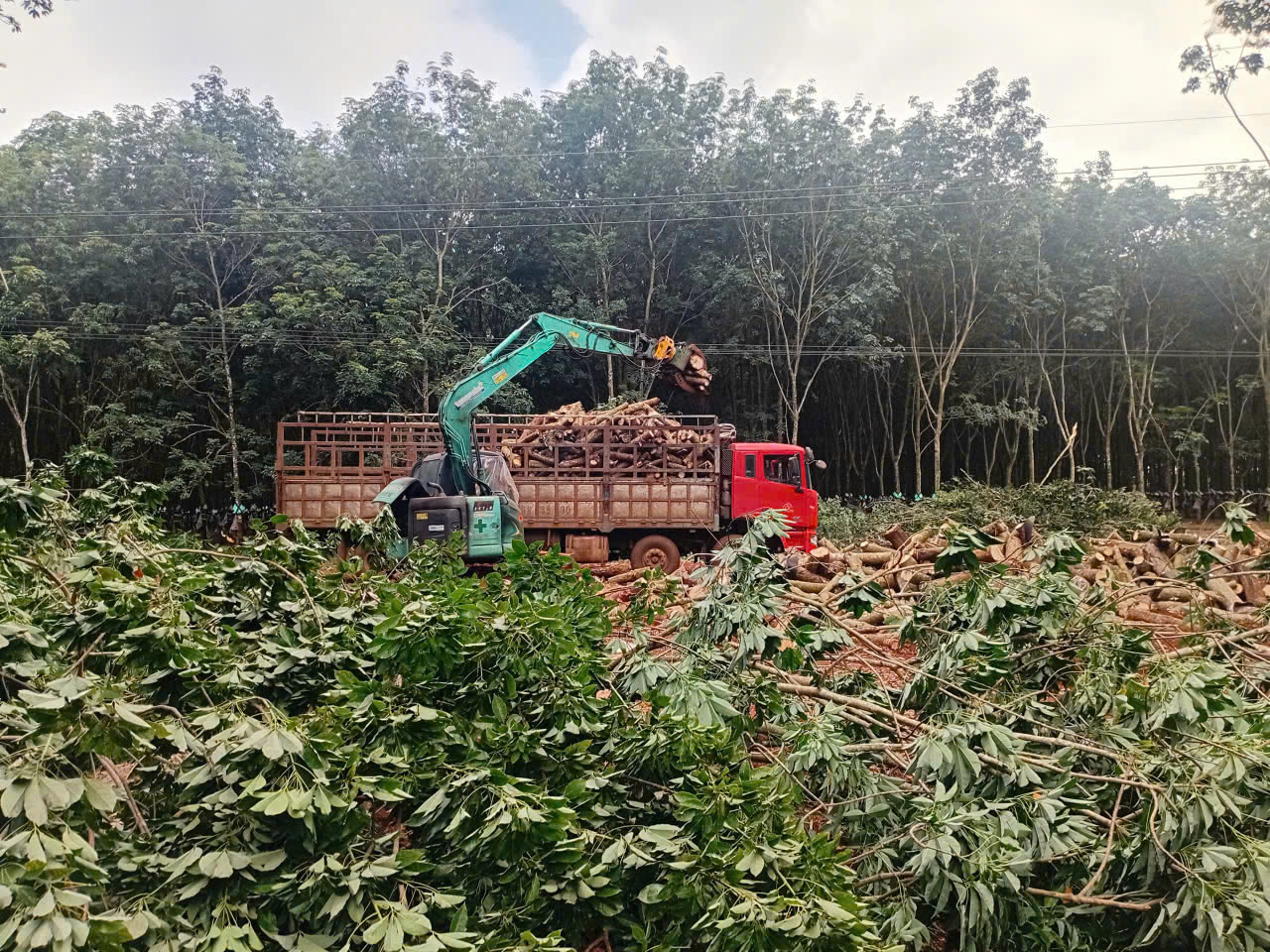

  • Phương tiện vận chuyển & bốc dỡ: 03 xe ben bo cây, 05 xe vận chuyển lớn, 04 xe gắp chuyên dụng và 02 xe cày.
  • Đội ngũ kỹ thuật & Thiết bị: 03 đội cưa tinh nhuệ cùng 07 máy cưa công suất lớn hoạt động liên tục.
  • Xử lý tại chỗ: 01 máy băm dăm hoạt động hết công suất để tối ưu hóa khâu dọn dẹp mặt bằng.

📊 Cập nhật tiến độ thi công:

  • Đã hoàn thành dọn dẹp 23 hàng nguyên6 hàng một nửa.
  • Xử lý hành lang ranh giới: Hoàn thành 104 hàng (đoạn cạnh mốc M1 - M4) và 91 hàng (đoạn cạnh mốc M2 - M3).
  • ➡️ Tổng tiến độ hạ cây đạt khoảng 12,8% (chưa bao gồm công tác nhổ gốc).

Mỗi cây cao su được hạ xuống là một bước tiến gần hơn đến diện mạo mới của một Cụm công nghiệp hiện đại, xanh và bền vững tại Gia Lai. Tập thể Shinec Gia Lai cùng các nhà thầu đang nỗ lực từng ngày, quyết tâm hoàn thành đúng tiến độ cam kết!

Cùng nhìn lại những hình ảnh lao động hăng say tại công trường hôm nay 👇
